廣西桂冠電力股份有限公司(以下簡稱“公司”)計劃投資建設拉才項目、局平項目共兩個光伏項目,合計項目總投資額約4.242億元,資金來源為資本金30%,銀行貸款70%。
投資標的基本情況
(一)項目實施方情況
拉才項目由公司全資子公司廣西大唐桂宜新能源有限公司投資建設,局平項目由公司全資子公司廣西大唐桂晨新能源有限公司投資建設。
(二)投資項目情況
1.項目投資的主要內容

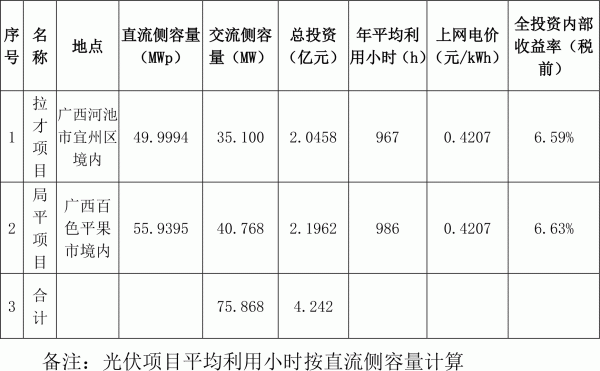

各項目主要投資建設內容如下所示:
2.各主要投資方的出資及其他義務:合計項目總投資(含送出)約4.242億元,資金來源為資本金30%,銀行貸款70%。
3.項目建設期:拉才項目、局平項目建設期約6個月。
4.市場定位及可行性分析:電站建成后自持營運,所發電量由項目所在省區電網全額消納,經測算,各項目運行期相應的項目全投資財務內部收益率(稅前)超過6.5%,具有較好的盈利能力。
5.需要履行的審批手續:拉才項目、局平項目已取得投資項目備案證明,已取得廣西壯族自治區項目建設指標。
