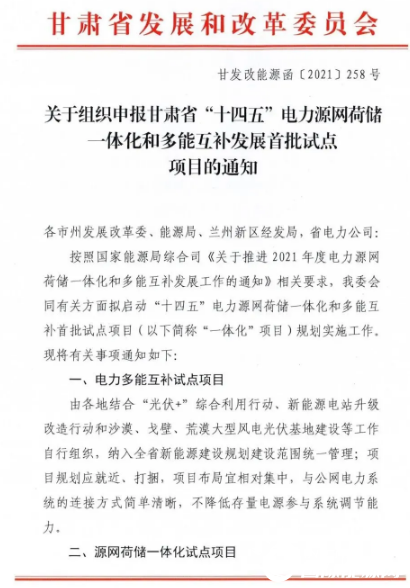

2021年12月20日,甘肅省發改委發布《關于組織申報甘肅省“十四五”電力源網荷儲一體化和多能互補發展首批試點項目的通知》。
根據《通知》,電力多能互補試點項目:由各地結合“光伏+”綜合利用行動、新能源電站升級改造行動和沙漠、戈壁、荒漠大型風電光伏基地建設等工作自行組織,納入全省新能源建設規劃建設范圍統一管理;項目規劃應就近、打捆,項目布局宜相對集中,與公網電力系統的方式簡單清晰,不降低存量電源參與系統調節能力。

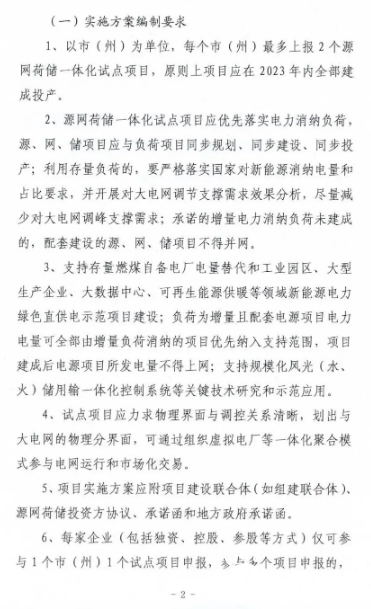

源網荷儲一體化試點項目:以市(州)為單位,每個市(州)最多上報2個源網荷儲一體化試點項目,原則上項目應在2023年內全部建成投產。
源網荷儲一體化試點項目應優先落實電力消納負荷,源、網、儲項目應與負荷項目同步規劃、同步建設、同步投產;利用存量負荷的,要嚴格落實國家對新能源消納電量和占比要求,并開展對大電網調節支撐需求效果分析,盡量減少對大電網調峰支撐要求;承諾的增量電力消納負荷未建成的,配套建設的源、網、儲項目不得并網。
每個企業(包括獨資、控股、參股等方式)僅可參與1個市(州)1個試點項目申報。

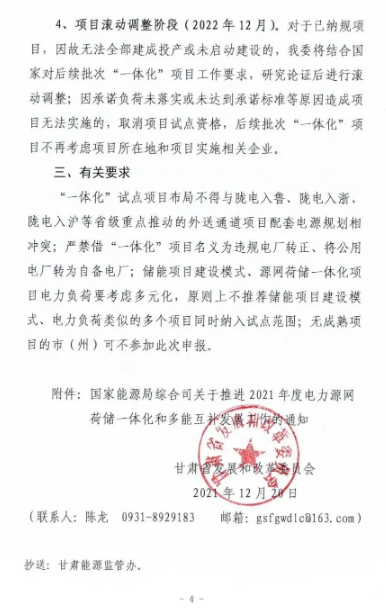

試點項目布局不得與隴電入魯、隴電入浙、隴電入滬等省級重點推動的外送通道項目配套電源規劃相沖突;嚴禁借“一體化“項目名義為違規電廠轉正、將公用電廠轉為自備電廠;儲能項目建設模式、源網荷儲一體化項目電力負荷要考慮多元化,原則上不推薦儲能項目建設模式,電力負荷類似的多個項目同時納入試點范圍;無成熟項目的市(州)可不參加此次申報。
